2016年3月9日水曜日

工事は無事に完了しました。

昨年10月より工事を行っていました護岸工事ですが、
2月29日をもって無事に完了することができました。

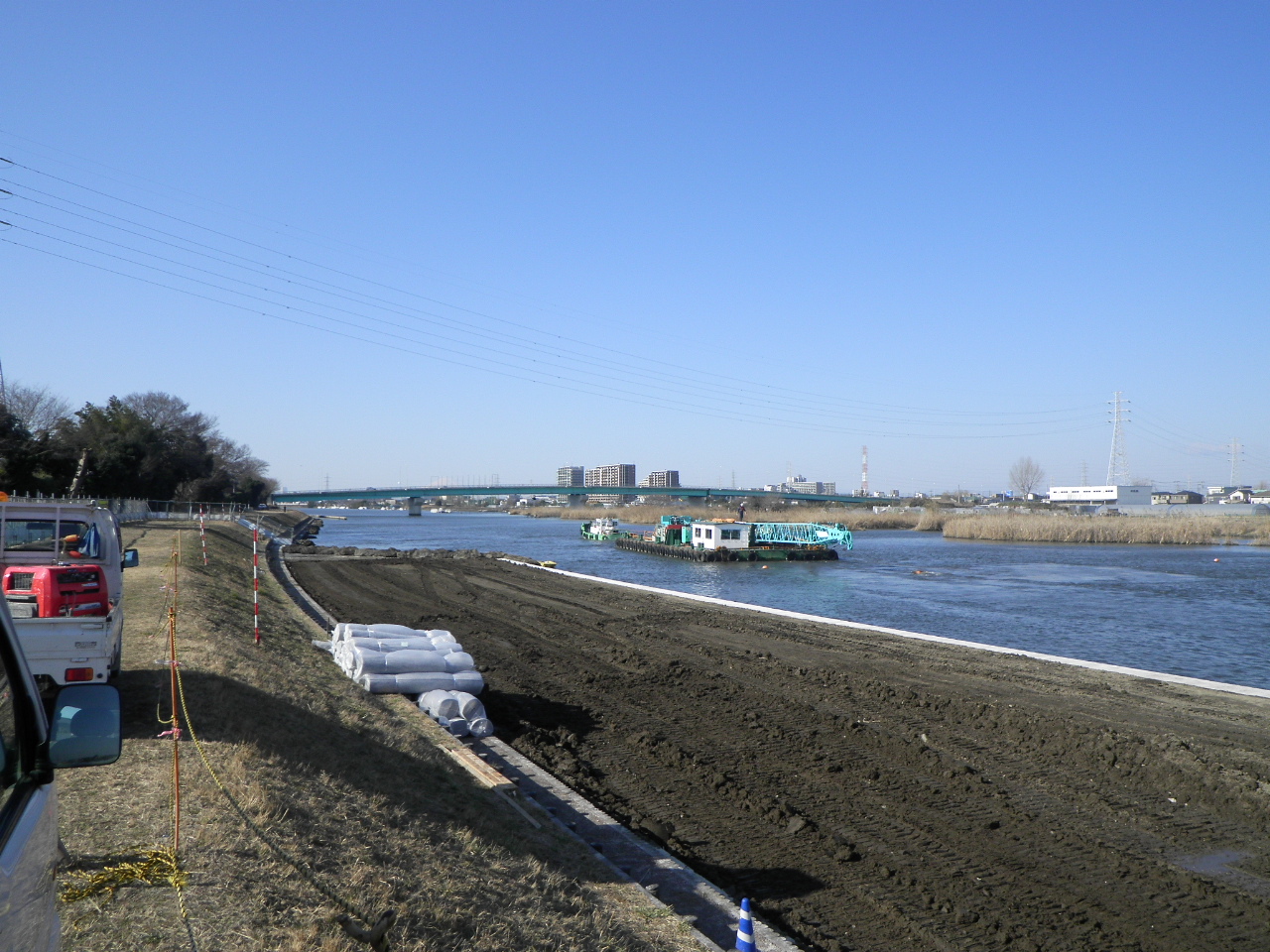

作業を終えて帰港する作業船。


















全ての作業が完了。

2016年2月10日水曜日

川にはいろいろなものが捨てられてますね。。。

先日、クレーン船で河の中から沈没船を引き上げました。


潜水士さんが潜ってロープを固定します。


川の中から引き上げた沈没船。



陸に運んで処理しました。

さて、作業所ですが、着々と工事は進んでいます。



トラックで土を現場に搬入して盛土を行っています。



道路工事でよく見る働く車のタイヤローラー!
土の締固めにも使われます。

2016年1月29日金曜日

着々と!



鉄の板で河の中を囲み、その中に砕石で埋戻して新しい堤防を作っています。

2月29日までの完成に向けて安全第一で作業中です。




河岸にはコンクリートブロック(笠コンクリート)を設置し、生コンクリートをブロック内部に
充填して固めます。



ブロックは金具で支えて固定しています。




現場の近所の中華屋さん
台湾料理福龍亭



噂のから揚げ! 噂通り大きいです。
美味しく頂きました!


2016年1月20日水曜日

久しぶりに雪が降りました。。。



一面雪に覆われました。

こうなると現場も作業中止です。


降雪の影響で中川に水位も上昇し、現場内に水が流入してしまいました。




前面に打ち込んだ鉄の板(鋼矢板)を切断し、コンクリートブロックを
設置します。


2016年1月9日土曜日

広幅鋼矢板完了!

昨年に完了予定だった鋼矢板の打込みが完了しました。



矢板の打込み状況です。
(油圧の力で押し込みます)




今まで川の中だったところを砕石で埋め立てます。


2015年12月19日土曜日

幅広鋼矢板!

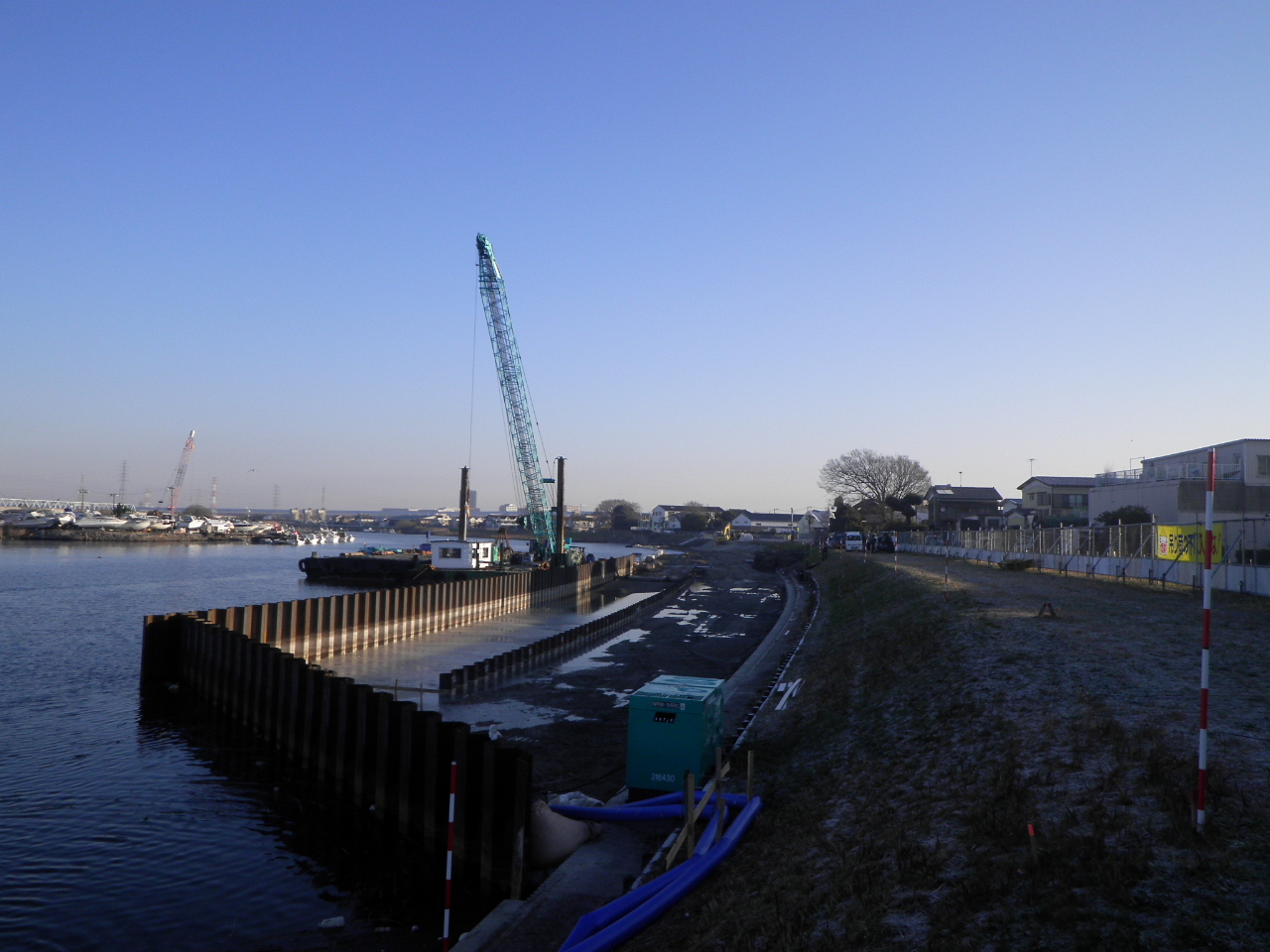

新たに堤防を作るため、河の中に鉄の板(幅広鋼矢板 25H)を打込んでいます。

板の幅は90センチ! 長さは13mあります。




河の中に壁が出来ました。
この後、じゃりで河の中を埋めます。




この機械で鉄の板を打込みます。

油圧の力で押し込んで行きます。

2015年12月14日月曜日

最近、雨が多い。

中川は、少しの雨でも水位が上昇します。

多い時で潮位予想の30センチほど上昇します。

そうなると、時たま作業場内もプール状態になってしまします。




それでも、作業は予定通り進めてまいります。

生コンクリートの打設状況です。

コンクリートポンプ車に生コンクリートを投入!




















そして、河の中には次の作業で使用する広幅鋼矢板という
鋼材が準備中です。
